高圧野立て太陽光工事が始まります!!

久しぶりの野立て太陽光の工事です!!今回は豊橋市で高圧太陽光で231kw設置です(^^)1年くらい前にお客様から工事のご依頼をいただきました。ありがとうございました。準備に時間をかけながら、オマケに世界的な半導体不足の状況に陥り、材料の高騰でパネル変更等、ここまで来るのにとても大変でした。キュービクルの納品に1番時間がかかります( ˃̣̣̥ω˂̣̣̥ )やっと工事開始です!

昨日墨出ししました。お客様立ち会いで、フェンス、杭、パネル、キュービクル、建柱の位置確認をしました。

住宅用太陽光・蓄電池工事と並行してこちらの工事も報告していきたいと思います。パネルまでは4月完工予定で。空けてキュービクルは7月完工予定です。お楽しみに♪♪

自社野立て太陽光 LONGi solar 92.16kw 完工!連系開始!

7月末に完工・連系しました(^-^)/

工事部の皆さんお疲れ様でした!

ありがとうございました。

2年がかりだったので(^^;

やっと連系でホッとしました。

南向きの広い土地でとても良い場所なので

売電が楽しみです•*¨*•.¸¸☆*・゚

今回はずっと気になっていた

LONGi solar LR6-60HPH-320M 320W

ハーフカット 288枚 15度架台です。

パワコンは安川の三相9.9kw 5台です。

9.9kwですが10.5kwまで発電してくれて、なかなか良い組み合わせでした(◍˃̶ᗜ˂̶◍)ノ

これが最後の自社案件の予定です。

ただし・・・早速抑制がかかって(T_T)中電に依頼中です。

最後が1番良さそうで良かったです。

権利だけ取っていて未工事の方はパネル変更出来ますので実発電の高いLONGi solarオススメです!!

自社設置 野立て太陽光 豊橋市

2年がかりでようやく今日から工事に入りました!!

豊橋市でIMSの自社の野立太陽光

今回はLONi solar 92kwです。

発電に期待してます(^-^)/

昨日搬入で自分で荷受けしました。

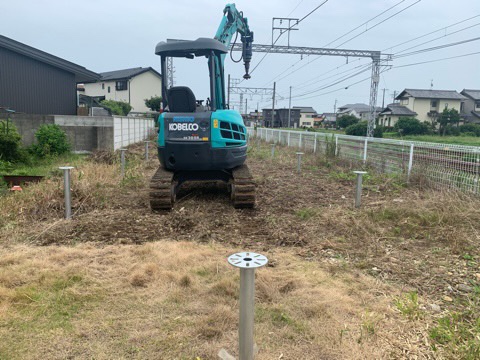

今日は雨の中、細かい指示を出して墨出しをしています。

杭を70cm出して高めにして15度です。

今月は工事が多いので、のんびり8月連系目指します。

確認が終わったので、今から田原市で太陽光&蓄電池工事やっているので移動!!

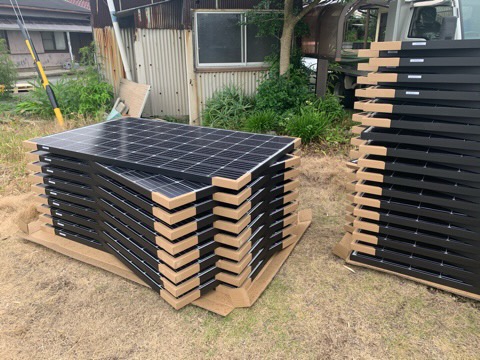

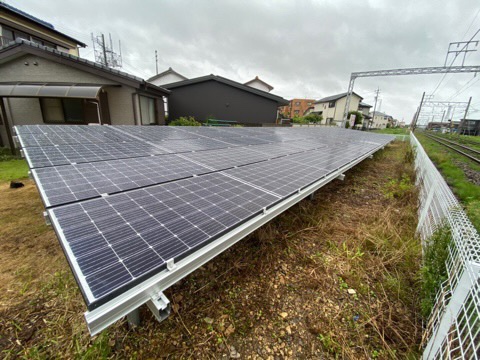

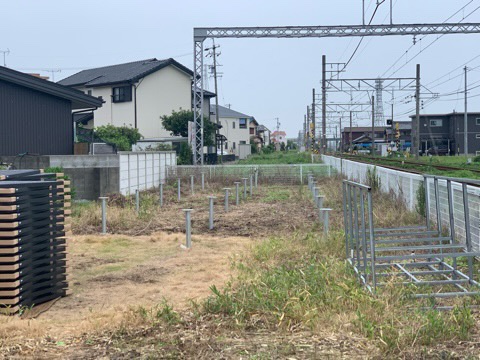

野立太陽光 ネクストエナジー20.8kw パネル設置完了豊川市

先週から工事スタートしました!

豊川市の線路沿いで野立て太陽光です。

ネクストエナジー 20.8kw

雨の中、杭~架台~パネル設置まで完了

2日間で終わりました。

お客様は売電単価が良い時に設備認定を取得されていて、工事を依頼頂きました。

パネルはネクストエナジーに変更されました。

あとは今月電気工事に入ります。

4月工事終わりました(^-^)

久々の怒涛の工事ラッシュ無事終わりました(^O^)!

野立て太陽光4件

蓄電池4件

新築太陽光配線1件

ジャストコンパクト1件

屋根.外壁塗装リフォーム 1件

まだ来月完工継続中が2件です。

野立ての一気の4件はかなりキツかったです(TT)

全て連系開始できて良かったです(^-^)

また順番にUPしますね。

愛知県田原市 カナディアンソーラー84kw
愛知県田原市 ネクストエナジー 68.2kw
静岡県浜松市天竜区 ネクストエナジー57.6kw

今日から屋根塗装&屋根補修リフォームです。豊橋市

今月はとにかく!現場が重なっていて(>o<)アチコチで大変です。

コロナウイルスで大変な中、忙しいのは有難い事ですが、マスクと消毒スプレーを持ちながら万全に気をつけています。外なので風もあり、人と離れているのでまだ安心です。

今日から屋根塗装と屋根補修のリフォームに入りました。

今日は初日で足場工事でした。

1週間くらいの予定です。

太陽光が載っているので(2013年にIMSで施工)

パネルを外して付けると費用がかかるので、お客様の希望で外さずに塗装する事になりました。


帰りに野立て太陽光の連系をさせる為にブレーカーのスイッチを入れて来ました(^-^)/

ネクストエナジー91.5kw発電開始↑↑↑

ドキドキしちゃいました(◍˃̶ᗜ˂̶◍)ノ”

16:30頃でしたが東西山型太陽光20kwくらい発電してましたよ。

三相パワコン9.9kw ↓↓↓ 三相はちょっと音がしますねー。

田原市であと2件野立て工事やってます。

こちらはカナディアンとネクストエナジーです。今月末を目指します!

キャベツ畑でした。

明日もがんばろう。おやすみなさい。
